테슬라가 텍사스에 태양광 공장을 짓는다는 소식, 뉴스로 한 번쯤 보셨을 겁니다.
그런데 보시고 나서 드는 생각은 아마 이거였을 겁니다.
그게 나랑 무슨 상관이지.
먼저 답부터 드리면, 상관이 꽤 많습니다.
이 공장이 두 달 전 미국 유일 타이틀을 완성한 한화큐셀과 정면으로 부딪히는 구도고,
지금까지 우리가 알던 테슬라 태양광 패널의 정체와도 관련이 있고,
정작 한국에서는 왜 파워월과 메가팩을 못 쓰는지와도 이어지니까요.
주가나 관련주 얘기는 다른 곳에도 많으니 여기서는 다루지 않습니다.
이 공장이 정확히 뭘 만드는지, 왜 하필 지금 나왔는지, 확정된 계획인지부터 하나씩 정리하겠습니다.
먼저 숫자부터 바로잡고 가겠습니다.
이 소식이 처음 알려졌을 때 약 12조원짜리 공장이라는 표현이 돌았는데요.
그 환산은 1,190원대 환율 기준이라 지금 환율과는 맞지 않습니다.
테슬라가 신청서에 적은 총 투자액은 100.1억 달러입니다.
8월 7일 서울외환시장 종가 1,416.1원 기준으로 환산하면 14조 1,752억원, 그러니까 약 14.2조원입니다.
투자 내역을 나눠보면 이렇습니다.
부동산, 건물과 토지에 15억 달러.
동산, 설비와 장비에 86억 달러.
연간 급여 총액은 약 13억 달러, 원화로 약 1.8조원 규모로 추산됩니다.

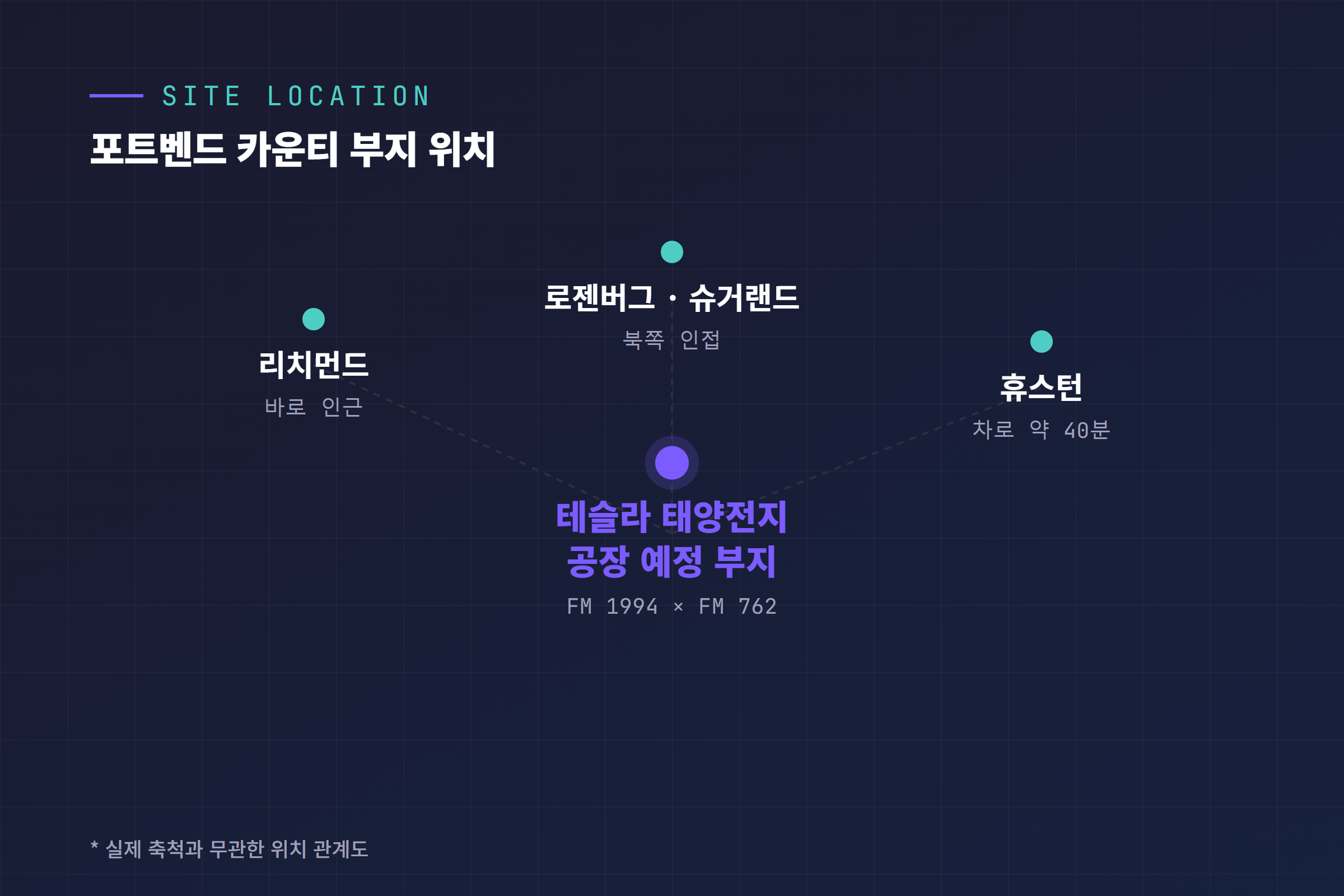

위치는 텍사스주 포트벤드 카운티, 라마 통합교육구 관할 구역입니다.
조금 더 구체적으로는 FM 1994 도로와 FM 762 도로가 만나는 교차로 인근, 리치먼드 근처입니다.
슈거랜드와 로젠버그의 남쪽이고, 휴스턴에서 차로 약 40분 거리입니다.
부지는 5개 필지의 일부, 총 약 3,000에이커 규모인데, 이 전체를 다 개발한다는 뜻은 아닙니다.
일정도 정리하면 이렇습니다.
신청서 접수는 2026년 7월 22일, 라마 CISD에 제출됐습니다.
이 신청서가 텍사스주 회계감사관실 경로로 공개되면서 8월 6일부터 보도됐습니다.
착공 목표는 2026년 하반기, 완공은 2028년, 상업 가동은 2029년 1분기입니다.
고용 규모는 완전 가동 시 정규직 9,712명, 공사 기간 중 건설 인력은 최대 1,147명입니다.
세제 혜택은 2029년부터 2038년까지 10년간, 신규 적격 자산에 대한 학교구 재산세 과세가치를 묶어주는 방식입니다. 현금 보조금이 아닙니다.
참고로 테슬라는 텍사스에 별개로 메가팩 공장도 짓고 있습니다.
브룩샤이어, 월러 카운티에 있는 그 공장은 메가팩3와 메가블록을 만드는 곳으로, 이번 포트벤드 태양전지 공장과는 위치도 목적도 다릅니다.
타이밍이 예사롭지 않습니다.
테슬라의 이 신청서가 공개된 2026년 8월 6일, 같은 날 트럼프 대통령이 무역확장법 232조에 근거한 포고문에 서명했습니다.

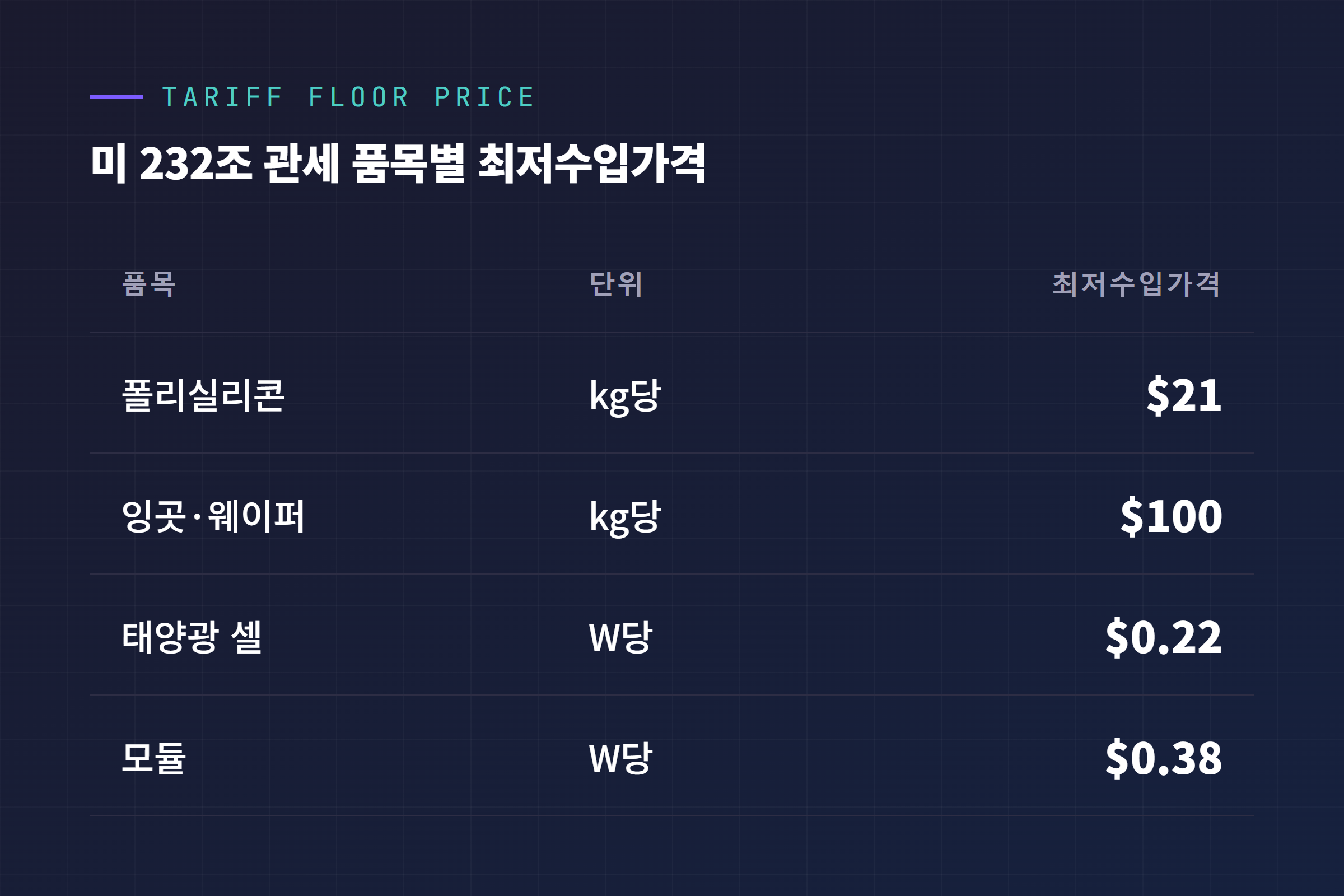

대상은 폴리실리콘부터 실리콘 잉곳, 웨이퍼, 태양전지, 모듈까지 태양광 밸류체인 전체입니다.
내용은 15퍼센트 종가세에, 품목별 최저수입가격을 더한 구조입니다.
발효는 12월 4일 자정, 미 동부시간 기준입니다.
한국은 일본, 대만, EU, 스위스, 리히텐슈타인과 함께 기존 관세를 합산해도 총세율 15퍼센트를 넘지 않는 상한을 적용받습니다. 영국은 10퍼센트 상한입니다.
눈여겨볼 조항도 있습니다.
미국 내 생산시설에 투자하는 기업은 상무부 승인을 받으면 생산설비와 일부 제품을 이 관세 없이 들여올 수 있는데, 테슬라가 중국 업체들로부터 29억 달러 규모의 태양광 제조 장비 구매를 협상해온 정황과 맞물리는 대목입니다.
퍼스트솔라 CEO 마크 위드마는 이번 조치가 허점을 막고, 최저수입가격과 종가세로 실제 집행이 가능하도록 설계됐다고 평가했습니다.
미국의 폴리실리콘 생산 점유율은 2005년 50퍼센트에서 2024년 2퍼센트 미만으로 떨어진 상태이기도 합니다.
관세 서명일과 테슬라 신청서 공개일이 겹친 게 우연은 아닐 거라는 해석이 나오는 이유입니다.
이 공장의 핵심은 조립이 아니라 수직계열화라는 표현입니다.
다만 이 말이 정확히 뭘 뜻하는지는 짚고 넘어가는 게 좋을 것 같습니다.

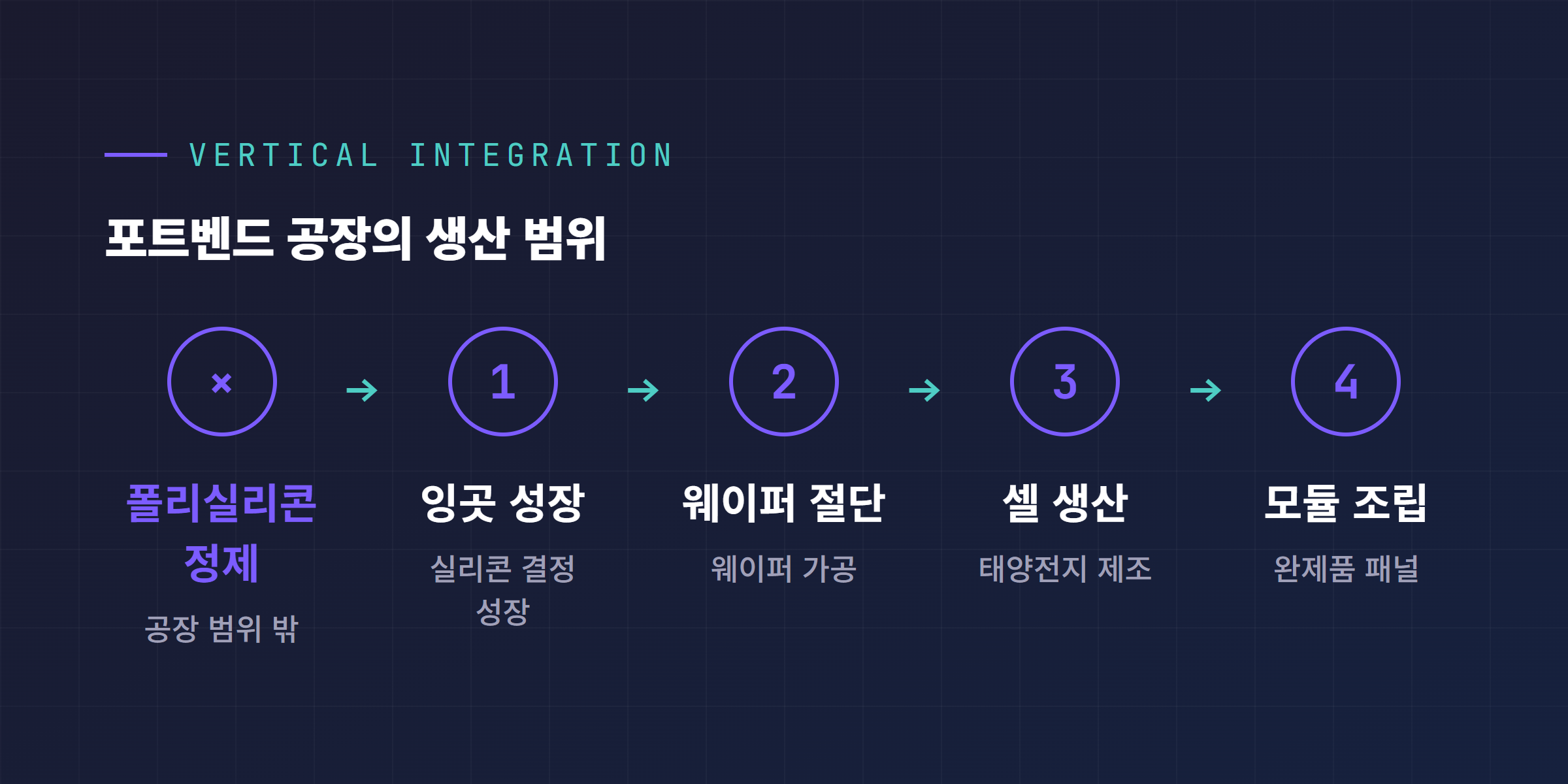

신청서에 적힌 설비 목록을 보면 범위가 나옵니다.
웨이퍼와 잉곳 제조 장비.
코팅 장비.
메탈라이제이션과 프린팅 라인.
셀 테스트 및 품질관리 시스템.
자동 물류 시스템과 클린룸.
즉 잉곳 성장에서 웨이퍼 절단, 셀 생산, 완제품 패널 조립까지가 이 공장의 범위입니다.
원료인 폴리실리콘을 정제하는 설비는 목록에 없습니다. 원료부터 다 만든다는 표현은 과장입니다.
그래도 이 범위 자체가 미국 태양광 산업의 진짜 병목을 겨냥하고 있습니다.
한화큐셀의 조지아 투자 이전, 미국의 태양광 모듈 생산능력은 약 70GW였는데 정작 태양전지, 그러니까 셀 생산능력은 3.2GW에 불과했습니다.
미국 안의 패널 공장 대부분이 해외에서 셀을 수입해 조립만 해온 구조였다는 뜻입니다.
이 대목이 한국 독자에게는 가장 직접적으로 와닿을 부분입니다.
2026년 6월, 한화솔루션 큐셀부문은 조지아주 카터스빌 공장의 셀 생산라인을 완공하고 7월부터 본격 양산에 들어갔습니다.
회사는 이를 미국 최초이자 유일한 수직계열화 태양광 공장이라고 공식적으로 표현했습니다.
잉곳, 웨이퍼, 셀을 각각 3.3GW씩, 모듈은 3.5GW를 한 부지에서 만듭니다.
미국 전체로 보면 모듈 생산능력 8.6GW로, 미국 연간 설치량의 약 20퍼센트를 감당할 수 있는 규모입니다.
조지아주에서만 약 4,000명을 고용하고, 솔라허브 구축에 3조원 이상을 투입했습니다.

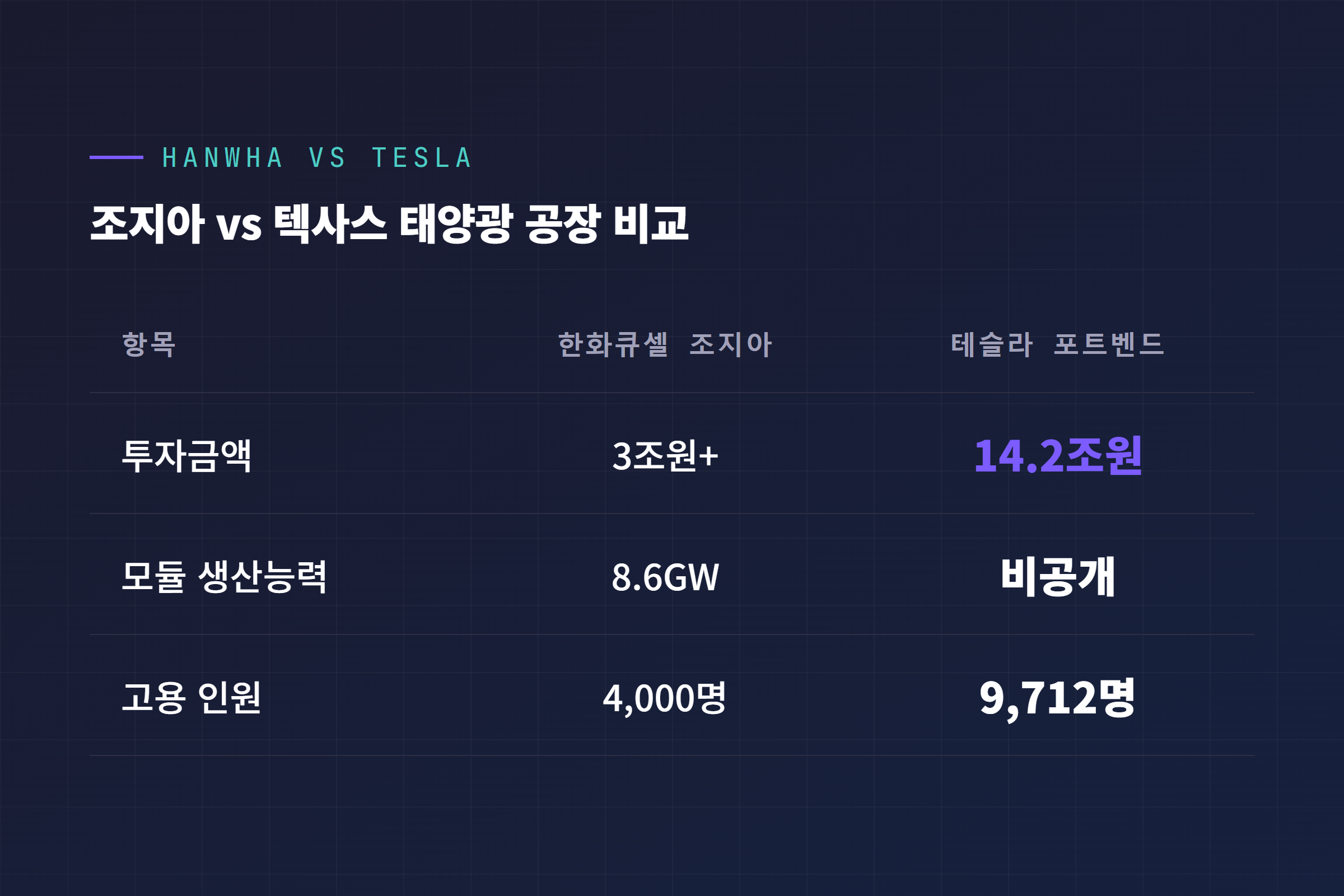

그런데 그 타이틀을 완성한 지 딱 두 달 만에, 테슬라가 100.1억 달러짜리 수직계열화 태양전지 공장 신청서를 냈습니다.
한화가 조지아에 투입한 3조원과 비교하면, 테슬라 신청 금액은 그 4배에서 5배 규모입니다.
그리고 여기 반전이 하나 있습니다.
지금까지 테슬라 태양광 패널로 팔려온 제품 상당수가, 사실상 한화 Q CELLS가 만든 제품이었다는 사실입니다.
테슬라는 2016년 솔라시티를 인수한 뒤 오랫동안 자체 설계 패널 없이 다른 제조사 패널을 자사 브랜드로 팔아왔고, 그 공급사가 한화 Q CELLS로 알려져 있습니다.
테슬라가 웹사이트 사양을 405W에서 410W로 올렸을 때, 그 수치가 한화큐셀 프리미엄 라인 제품과 거의 정확히 일치했다는 정황도 있습니다.

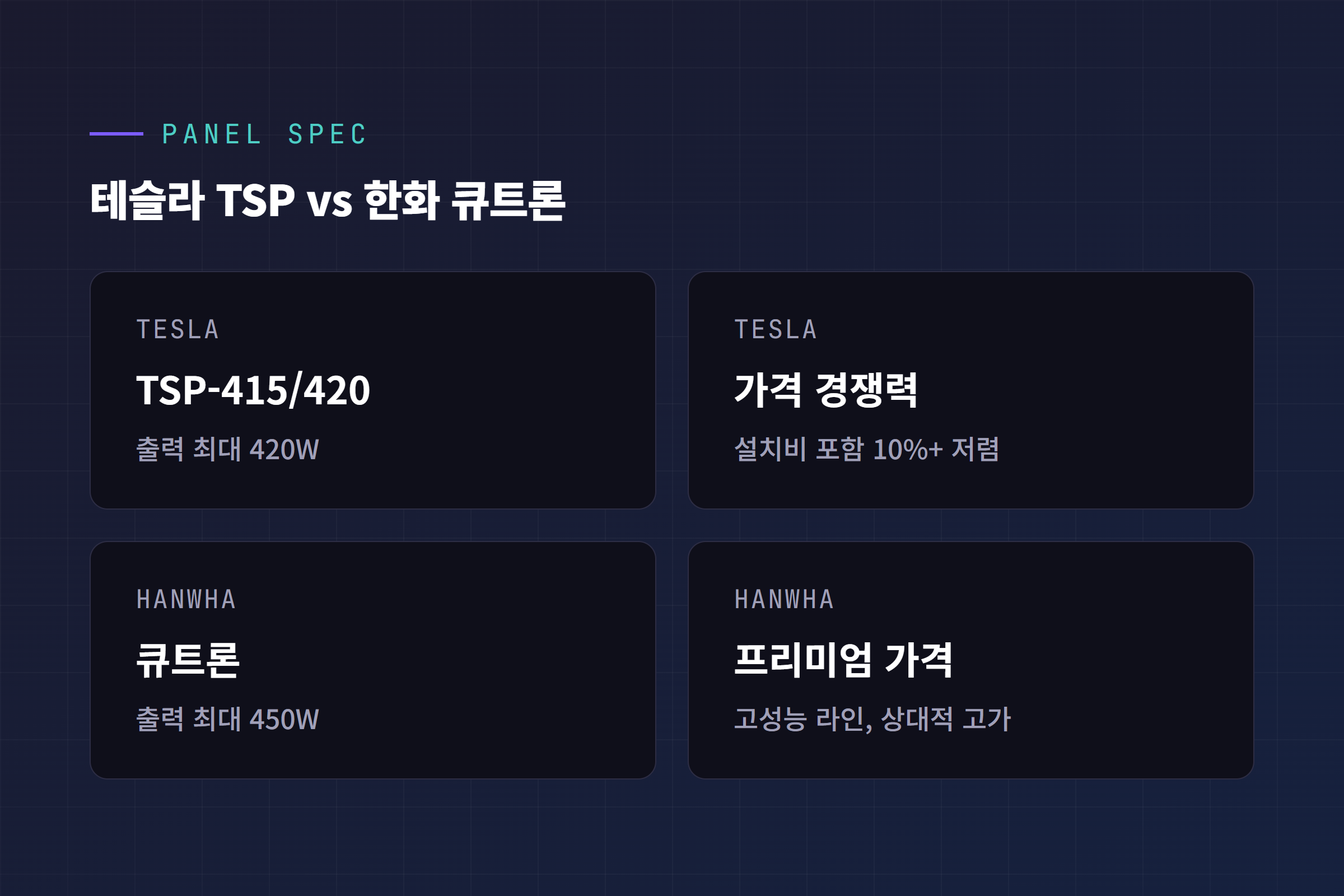

테슬라가 자체 설계한 패널을 처음 내놓은 건 2026년 1월입니다.
뉴욕 버팔로 공장에서 공개한 TSP-415와 TSP-420인데, 솔라시티 인수 이후 10년 만의 자체 설계 제품입니다.
다만 조립만 버팔로에서 했다는 표기라, 셀 자체는 여전히 해외산일 가능성이 있다는 지적도 있습니다.
한화큐셀의 프리미엄 라인 큐트론은 최대출력 450W로 테슬라 제품보다 성능이 높지만, 테슬라는 온라인 판매 구조 덕분에 설치비 포함 가격이 10퍼센트 이상 저렴한 것으로 알려져 있습니다.
결국 포트벤드 공장은, 지금까지 남의 손을 빌려온 패널의 심장인 셀을 테슬라가 직접 미국에서 만들겠다는 계획인 셈입니다.
여기까지 보면 꽤 확정적으로 들릴 수 있는데, 사실은 그 반대에 가깝습니다.
신청서 원문에 테슬라가 직접 쓴 표현은 검토 중, 영어로는 evaluating입니다.
게다가 인센티브 지원 없이는 텍사스 부지가 경제적으로 경쟁력이 없다며, 이름이 공개되지 않은 다른 주의 경쟁 부지와 저울질하고 있다고 명시했습니다.
승인 절차도 아직 남아 있습니다.
JETI 세제 혜택은 학교구와 주 심사를 거쳐야 하는데, 지금 시점에서 라마 CISD 이사회 표결 소식은 확인되지 않았습니다.
의심할 만한 전례도 있습니다.

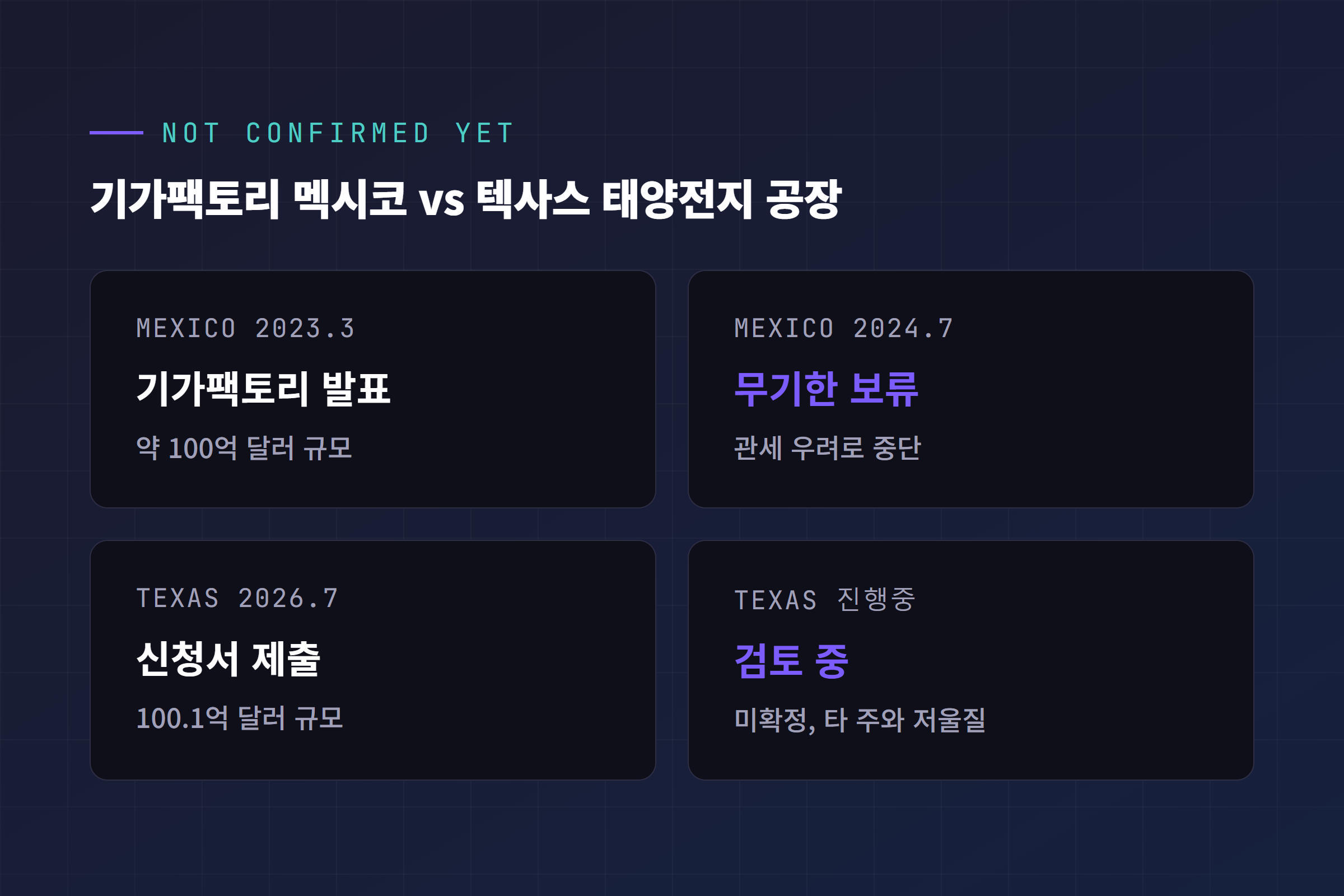

테슬라는 2023년 3월 멕시코 몬테레이 인근에 약 100억 달러 규모 기가팩토리를 발표했습니다.
당초 2025년 1분기 가동을 목표로 했지만, 2024년 7월 관세 우려로 무기한 보류됐고, 이후 도로나 우수관 같은 지자체 인프라 공사 외에는 이렇다 할 진척이 없습니다.
공교롭게도 그 투자 규모가 이번 텍사스 태양전지 공장과 거의 같은 100억 달러대입니다.
더 큰 그림도 있습니다.
머스크는 2026년 1월 다보스포럼에서 테슬라와 스페이스X가 각각 미국에서 연 100GW 규모 태양광 제조 능력을 구축하겠다고 밝혔는데, 정작 이번 신청서에는 포트벤드 공장의 생산능력이 몇 GW인지, 그 100GW 목표와 어떤 관계인지는 어디에도 적혀 있지 않습니다.
업계 매체 솔라파워월드는 몇 마디 발언이 자본 약정이 되는 것은 아니라며 신중한 평가를 내놓았습니다.
다만 테슬라는 441억 달러의 현금성 자산과, 오스틴 기가팩토리를 빠르게 지어온 실적도 갖고 있어 지어질 가능성 자체를 낮게 볼 이유는 없습니다.
지금 시점에서는, 짓겠다는 계획과 실제로 지어지는 것 사이에 아직 몇 단계가 남아 있다는 게 정확한 표현일 것 같습니다.
이번 232조 관세는 원래 한국 기업에 유리하게 설계된 조치입니다. 15퍼센트 상한에 현지생산 우대까지 붙었으니까요.
그런데 같은 조항이 텍사스에 공장을 지으려는 테슬라 같은 미국 내 신규 진입자에게도 똑같이 적용됩니다.
한국 기업이 얻은 반사이익의 상당 부분을, 2029년부터는 테슬라와 나눠 가져야 할 수도 있는 구도입니다.
그러면 정작 파워월이나 메가팩은 한국에서 쓸 수 있을까요.
확인 가능한 가장 최근 자료 기준으로는, 여전히 정식 판매되지 않고 있습니다.

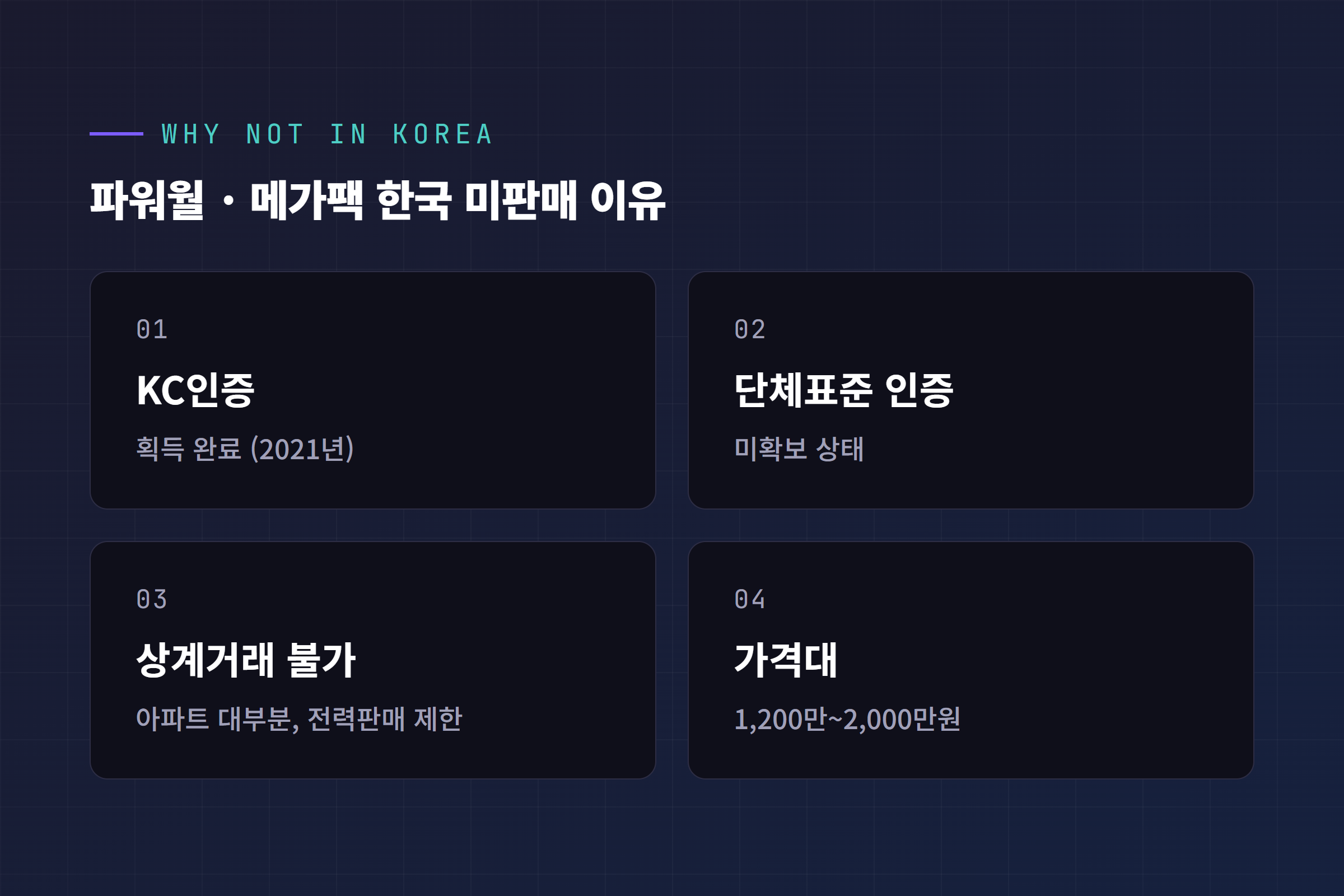

테슬라는 파워월, 파워팩, 메가팩 같은 에너지 저장장치를 50개국 이상에 공급하고 있지만 한국은 그 안에 없습니다. 이유는 인증 문턱입니다.
국내에서 ESS 사업을 하려면 국가기술표준원 KC인증에 더해, 한국전지산업협회의 단체표준 인증까지 받아야 하는데, 테슬라는 2021년 초 KC인증만 받았을 뿐 단체표준 인증은 받지 못한 것으로 확인됩니다.
메가팩처럼 배터리에 컨버터 같은 부속품이 붙은 일체형 제품은, 그 부속품이 배터리 자체 성능 인증을 방해할 수 있다는 이유로 인증 규격 자체가 마련돼 있지 않다는 지적도 있습니다.
다만 이건 2021년 말 기준으로 확인된 내용이고, 이후 인증 상황이 달라졌는지는 확인하지 못했습니다.
테슬라는 2018년부터 국내 진입을 준비하며 스타필드 하남에 파워팩을 구축하려 했지만, 국내 ESS 화재 관련 여론 악화와 코로나19를 거치며 잠정 보류된 상태로 알려져 있습니다.
설령 인증 문제가 풀리더라도 걸리는 지점이 하나 더 있습니다.
한국은 대부분 아파트에서 남는 전력을 팔거나 정산받는 상계거래 자체가 안 되고, 전기를 팔려면 발전사업자 등록이라는 별도 문턱도 있습니다.
파워월 가격대가 커뮤니티 추정으로 1,200만원에서 2,000만원 수준인 걸 감안하면, 아파트가 대부분인 한국에서는 애초에 경제성 계산이 잘 안 나온다는 평가가 많습니다.
결론만 다시 적으면 이렇습니다.
짓겠다는 계획은 나왔지만, 짓기로 확정된 건 아직 아닙니다.
100.1억 달러, 약 14.2조원짜리 태양전지 공장이 텍사스 포트벤드 카운티에 신청서로 올라왔고,
공교롭게도 같은 날 태양광 관세가 서명됐고,
두 달 전 한화큐셀이 완성한 미국 유일 타이틀을 정면으로 위협하고 있습니다.
동시에 지금까지 테슬라 태양광 패널의 상당수가 한화큐셀 제품이었다는 사실도 함께 드러났습니다.
그럼에도 테슬라 스스로 검토 중이라 표현했고, 다른 주와 저울질하고 있다고 밝힌 이상, 이 공장이 실제로 완공될지는 라마 CISD의 표결과 향후 공식 발표를 지켜봐야 알 수 있을 것 같습니다.
관심 있으신 분이라면 2026년 하반기 착공 여부부터 한번 지켜보시길 권합니다.
기가팩토리 멕시코도 처음엔 이만큼 확정적으로 들렸으니까요.
